काठमाडौँ, २९ साउन ।

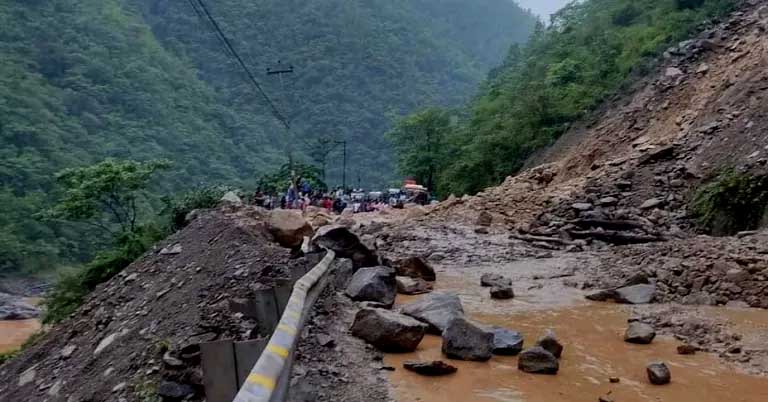

नारायणगढ–मुग्लिन सडकमा शाखा सडकबाट आएको पहिराका कारण ठाउँठाउँमा मुख्य सडक अवरुद्ध भइरहेको छ ।
मुख्य सडकसँग जोडिने गरी वा त्योभन्दा माथिल्लो भागमा स्थानीय तह तथा प्रदेश सरकारले शाखा सडक खन्ने गरेका छन् । स्थानीयस्तरमा प्रयोगका लागि बनाइएका ती सडक खन्दा आएको पहिराले मुख्य सडक अवरुद्ध हुने गरेको हो । राष्ट्रिय राजमार्ग जोडेर शाखा सडक बनाउँदा कुनै समन्वय नहुने सडक विभागले जनाएको छ ।
मुख्य सडकभन्दा झण्डै दुई सय ५० मिटर माथिबाट पहिरो खस्दा मौरी खोला पुलमा पुरिएर पटकपटक सडक अवरुद्ध भइरहेको छ । यो वर्षाका कारणले नारायणगढ–मुग्लिन सडकमा ठाउँठाउँमा सडक अवरुद्ध भइरहेको छ । अहिले मौरी खोला पुल र अरु दुई–तीन स्थानका सडकमा बाढी र पहिराका कारण पटकपटक सडक अवरुद्ध भइरहेको सडक विभागले जनाएको छ । नारायणगढ–मुग्लिन सडकमा मौरी खोला पुल र अरु दुई–तीन ठाउँमा मात्रै यस वर्ष सडक अवरुद्ध हुने समस्या भइरहेको छ ।
मौरी खोलामा झण्डै तीन–चार सय मिटर माथिबाट पहिरोले ढुङ्गा, गेग्रान ल्याउँदा पुल पुरिएको विभागका महानिर्देशक अर्जुनजङ्ग थापाले बताउनुभयो । पहिराले पुल पुरिँदा सडक पटकपटक अवरुद्ध भइरहेको र विभागले खुलाइरहेको उहाँले बताउनुभयो ।
मौरी खोला पुलभन्दा माथिल्लो भागमा एउटा कच्ची सडक निर्माण हुँदा त्यसका कारण यस वर्ष पुलमा बढी असर पुगेको उहाँले बताउनुभयो । सो शाखा सडक आठ/दश वर्ष पहिले निर्माण सुरु भएको थियो । त्यो सडकका कारण अझै बढी गेग्रान आइरहेको उहाँले बताउनुभयो । पहिले स्थानीय सडक भए पनि यस वर्ष सडकलाई निर्वाचन क्षेत्र सडकमा पारेपछि अब विभागको कार्यक्षेत्रमा परेको उहाँको भनाइ छ । उहाँले भन्नुभयो, “सडकका कारण यस वर्ष पहिरो बढ्न गएको हो ।”
विसं २०६० मा पनि सो स्थानमा पहिरो आएकाले जापान अन्तर्राष्ट्रिय सहयोग नियोग ९जाइका० को सहयोगमा ड्याम निर्माण गरिएको थियो । त्यसमा गत वर्ष क्षति भएपछि विभागले मर्मत गरे पनि यस वर्ष पहिराले पूर्णरुपमा पुरेको छ । माटो हटाएर पुल सफा गरिरहेको महानिर्देशक थापाले बताउनुभयो । पहिरो खुलाउन सो स्थानमा पहिले तीन उपकरण राखिएकामा अहिले एक थप गरिएकोे उहाँले बताउनुभयो । उहाँले भन्नुभयो, “पहिराको जानकारी प्रहरी, स्थानीयवासी कसैले देखेमा लोडर वा स्काभेटर अपरेटरलाई दिँदा तत्काल पहिरो हटाउन सुरु गरिँदै आएको छ ।”
गत वर्ष वर्षाको समयमा धेरै ठाउँमा सडक अवरुद्ध हुने गरेको थियो । अहिले बाढी र पहिराका कारण हुने क्षतिको न्यूनीकरणका लागि विभिन्न संरचना बनाइएको सडक विभागले जनाएको छ । गत वर्षमा भित्ता काटेर पहिरो नियन्त्रणका लागि बनाइएको संरचना, नदीले कटान नगरोस् भनी निर्माण भएका पाइल र ठाउँठाउँमा वृक्षरोपण गर्दा पहिराको जोखिम केही कम भएको विभागका महानिर्देशक थापाले बताउनुभयो ।
सडकको भित्ता काटेपछि ठाउँठाउँमा विभिन्न प्रविधि प्रयोग गरेर बलियो बनाइएको उहाँले बताउनुभयो । भित्ताभरि प्वाल पारेर छ–आठ मिटर लम्बाइको रड छिराएर त्यसमाथि जाली लगाइ त्यसलाई स्थिर बनाइएको हो । ती संरचना निर्माण गरिएको स्थानमा अहिले पहिरो नगएको उहाँले बताउनुभयो ।
उहाँले भन्नुभयो, “ठाउँठाउँमा त्यो अहिले पनि देख्न सकिन्छ, कतै भने घाँस उम्रिसकेको छ ।” सो सडकमा गत वर्षमा नारायणी नदीले तलबाट तानेर सडक भत्कने गरेको महानिर्देशक थापाले बताउनुभयो । अहिले ठाउँठाउँमा कङ्क्रिट ब्लक राखिएको छ । नारायणी किनारमा १७ किमीमा पाइल राखिएको उहाँले बताउनुभयो ।
सडकमा खाल्डा हुँदा माटो, ग्राभेलले पुर्ने र पकाएर राखेको अलकत्राले टाल्ने गरिएको छ । तीन/चार महिना पहिलेदेखि अलकत्रा पकाएर बोरामा राखिने गरिएको महानिर्देशक थापाले बताउनुभयो । विशेष केमिकलमा नयाँ प्रविधि प्रयोग गरेर पकाइएको अलकत्रा बोरामा राख्न मिल्ने र जहाँ खाल्डा भयो त्यहाँ टालिने उहाँले बताउनुभयो । उहाँले भन्नुभयो, “धेरै बिग्रिएमा गर्न गाह्रो भए पनि ससाना खाल्डामा सकिन्छ ।”
स्थानीयस्तरमा जतासुकै शाखा सडक खोल्दा पहिरो आउँदा राजमार्ग अवरुद्ध हुने अवस्था आइरहेको महानिर्देशक थापाले बताउनुभयो । पहिरो पन्छाउन पनि नजिकै विद्युत् र टेलिफोनको लाइन हुँदा समस्या रहेको उहाँले बताउनुभयो । तार र खम्बा सडकभन्दा केही टाढा नभएर मुख्य सडकमै हुँदा डोजर, लोडर र स्काभेटर चलाउन नसकिने अवस्था रहेको छ । उहाँले भन्नुभयो, “नाङ्गो तारमा मेसिनले छुँदा पनि जोखिम छ ।”
अहिले पहिरो पन्छाउनभन्दा पनि जाम खुल्न बढी समय लाग्ने गरेको छ । सडकको अवरोध पन्छाएर खुलेपछि गाडी आठ/नौ घण्टा रोकिनुपर्ने अवस्था रहेको महानिर्देशक थापाले बताउनुभयो । तीन/चार घण्टामा सडक खुले पनि अगाडि जाने गाडीको तछाडमछाडले गर्दा त्यो क्षेत्रमा जाम हट्न आठ/नौ घण्टा लाग्ने गरेको उहाँले बताउनुभयो । उहाँले भन्नुभयो, “हामीले भनेपछि गृह मन्त्रालयबाट लेन अनुशासन कायम गराउन निर्देशन भए पनि पूर्णरुपमा पालना भइसकेको छैन ।”
विगतका वर्षमा विस्तार गरिएको नारायणगढ–मुग्लिन सडकमा हाल पुल निर्माणको काम भइरहेको छ । विगतमा कम चौडाइका पुल रहेकामा तिनलाई सडक जतिकै चौडाइ कायम गर्न पुरानो पुल भएको ठाउँसँगै नयाँ पुल निर्माण भइरहेको छ । सरकारले मुग्लिन–नारायणगढ, मुग्लिन–पोखरा र नारायणगढ–बुटवल सडक विस्तारसमेत अघि बढाइरहेको छ ।रासस
